현장라이브
한글주택의 건축현장을 투명하게 공개합니다.
서울특별시
강동구1

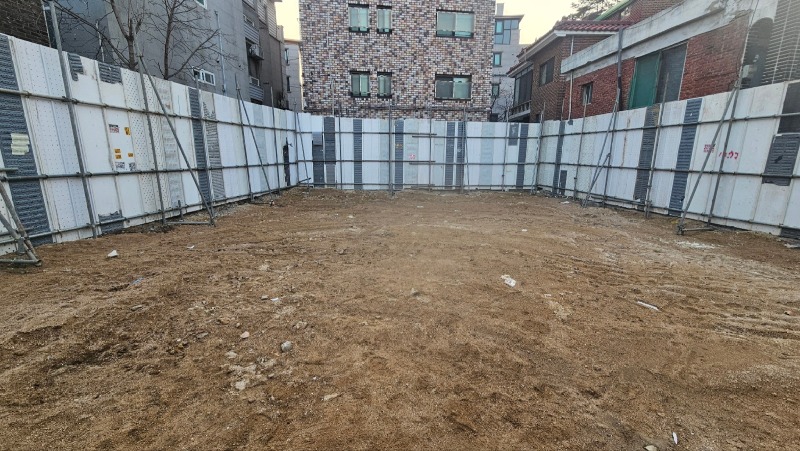

< 24.01.31 >
- 골조업체 현장 미팅: 경계확인 및 작업일정 협의
- 규준틀 설치
< 24.05.10 >

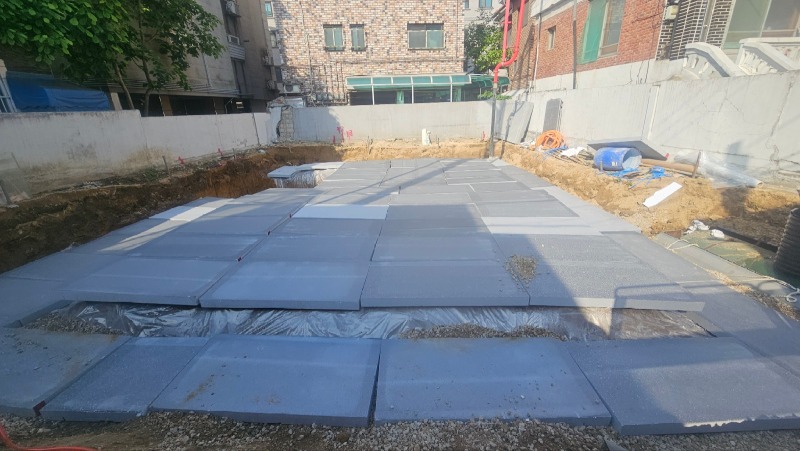

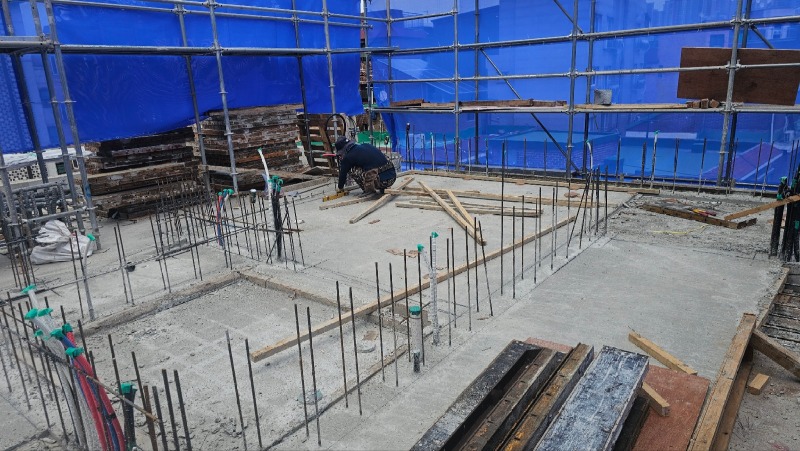

-기초 먹메김 작업
< 24.05.21 >
- 시스템 비계 설치

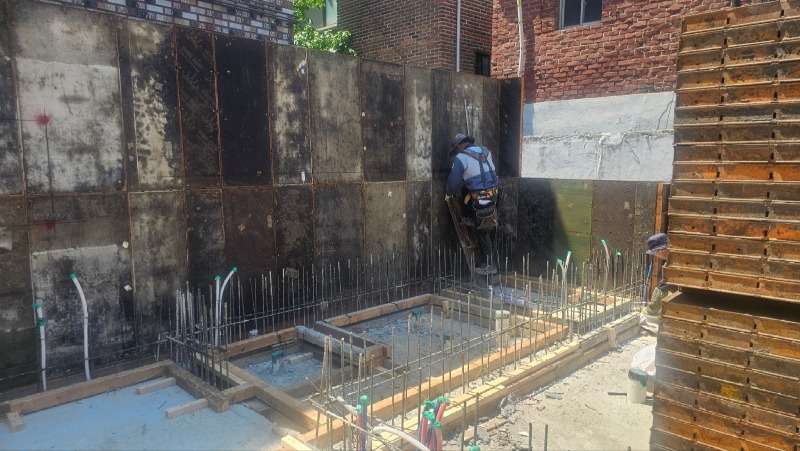

- 1층 외벽거푸집 설치
< 24.05.23 >

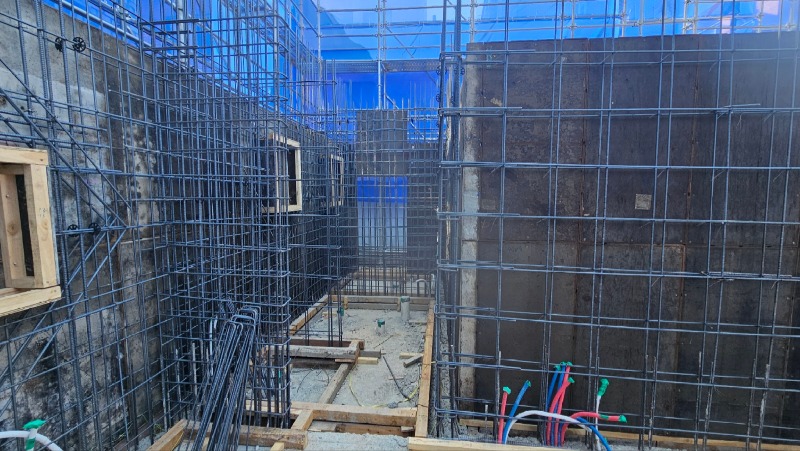

- 철근입고 및 1층 벽철근 배근
- RPP펜스 설치
< 24.05.29 >

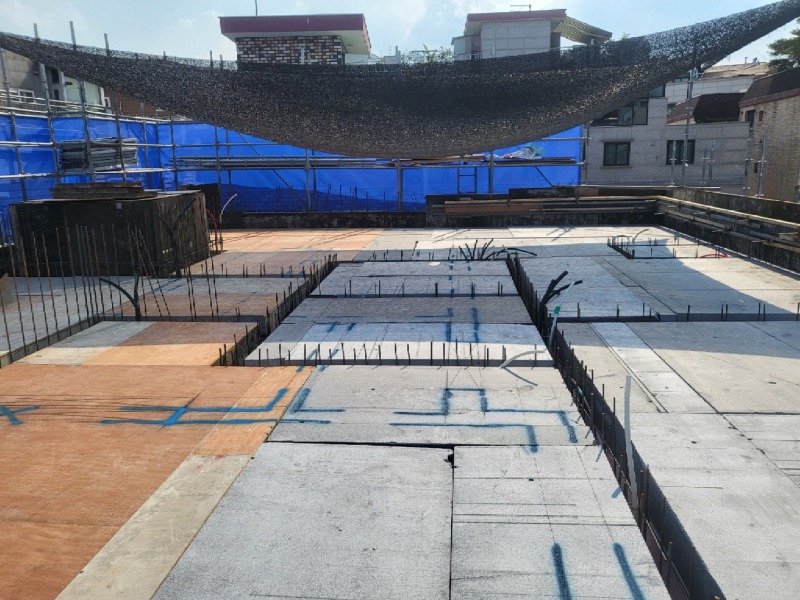

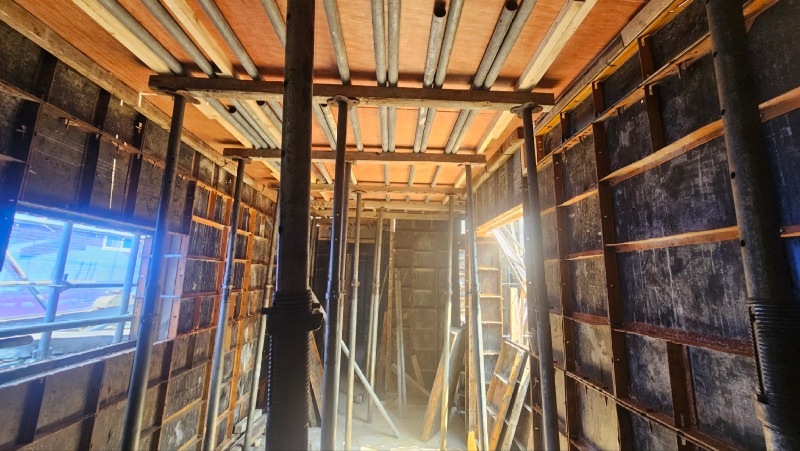

- 2층 보/슬래브 단열재 입고 및 설치 ,거푸집 설치
- 계단틀 설치
< 24.06.05 >

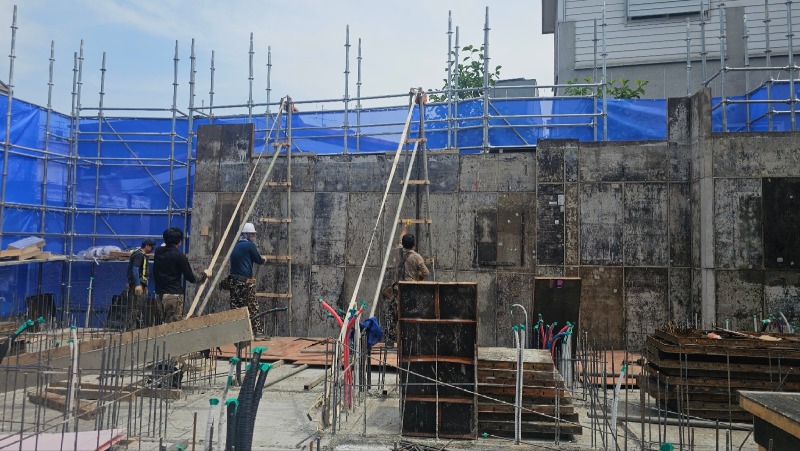

- 2층 외벽거푸집 설치
< 24.06.12 >
- 2층 벽체 거푸집/계단틀 설치
- 3층 슬라브 고임목 및 거푸집 설치
< 24.06.15 >
- 3층 거푸집 강관 및 서포트 보강
- 계단틀 설치
- 전기설비배관작업
< 24.06.19 >
- 2층 벽체 거푸집 해체 및
3층 외벽 거푸집 설치
- 3층 수평조절목 설치
< 24.06.24 >
- 3층 벽체 거푸집 설치
< 24.06.26 >
- 단열재 입고 및 설치

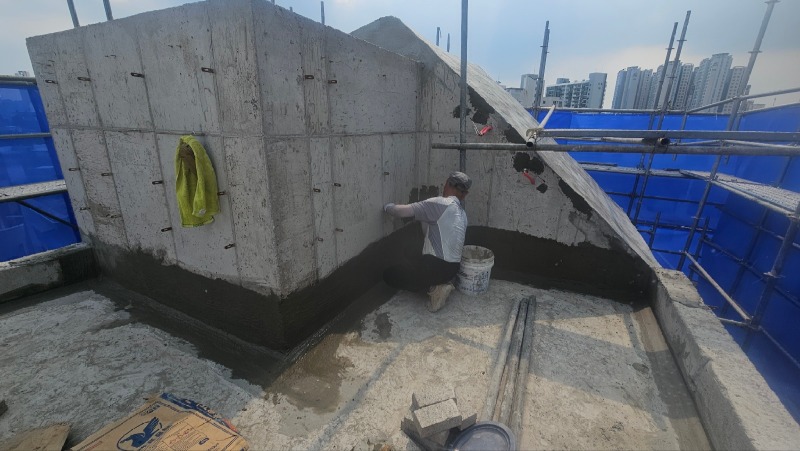

- 4층 슬라브 거푸집 설치
- 결로방지 단열재 설치
< 24.06.29 >
- 비계증설 및 벽이음 보강
- 4층 바닥 먹메김 작업 및
수평조절목 설치
- 우천대비 현장정리
< 24.07.05 >

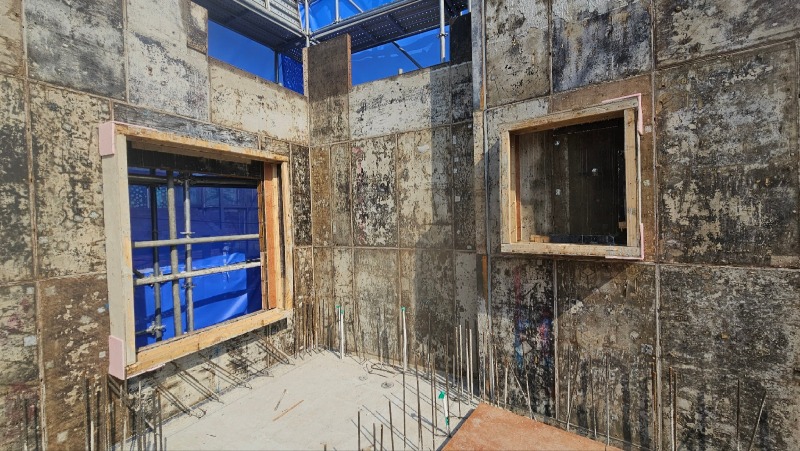

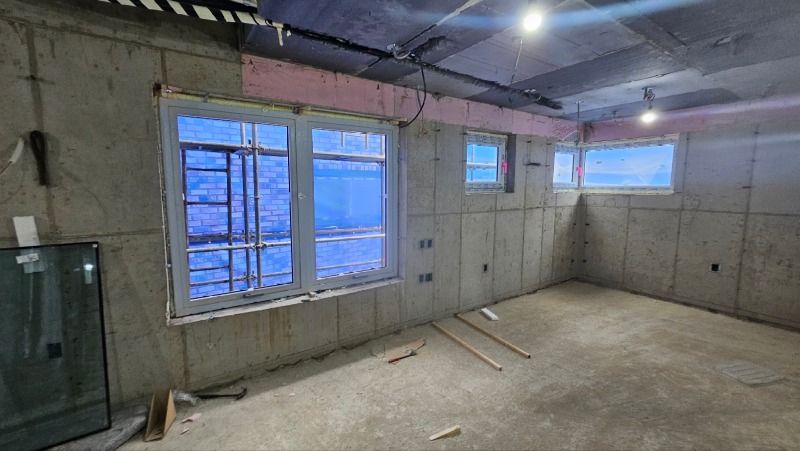

- 4층 내벽거푸집 설치
- 현장 청소 및 자재 정리
- EL피트 양수작업
< 24.07.11 >

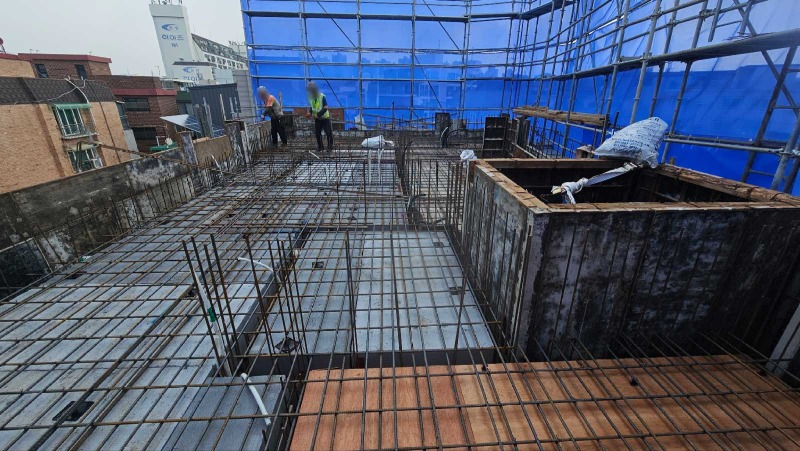

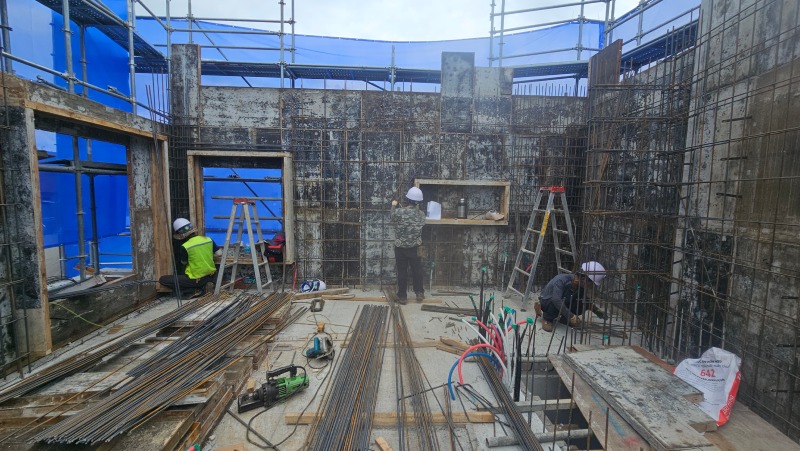

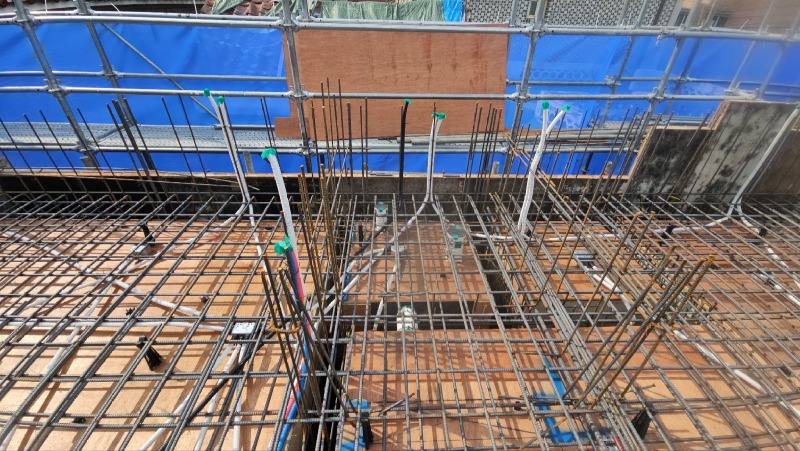

- 5층 슬라브 철근배근
- 파라펫/계단틀/다운구간 설치
- 감리자 검측
- 설비 1/2층 배수연결작업
- 전기설비 5층바닥 배관작업
< 24.07.16 >
- 5층 벽철근 배근

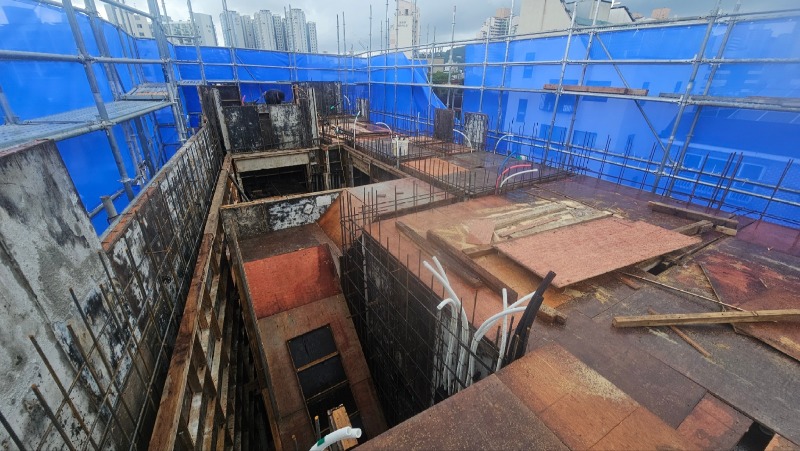

- 4층 벽체 거푸집 해체
- 설비배관작업
< 24.07.19 >
- 5층 수평조절목 및
벽체 거푸집 설치
- 형틀자재양중
< 24.07.23 >

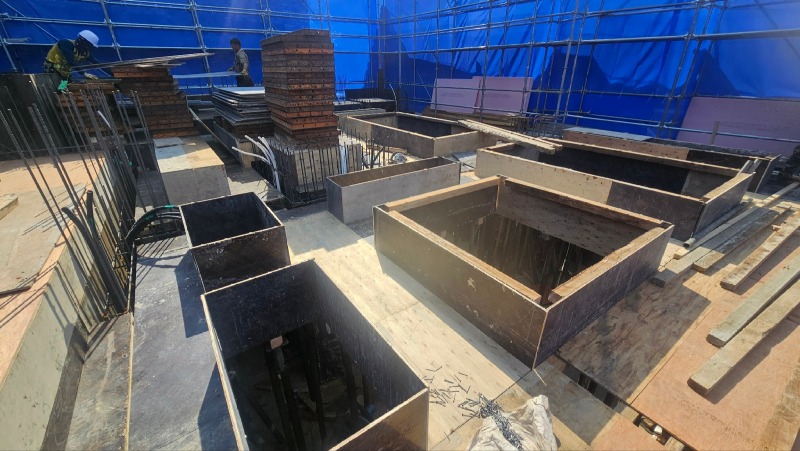

- 다락층 슬라브 거푸집 설치
- 결로방지 단열재 설치
- 현장청소 및 난간대 설치
- 설비 배관연결작업
- EL피트/습식구간 양수작업
< 24.07.23 >
- 난간대 추가설치 및 국토부 보완사항 조치

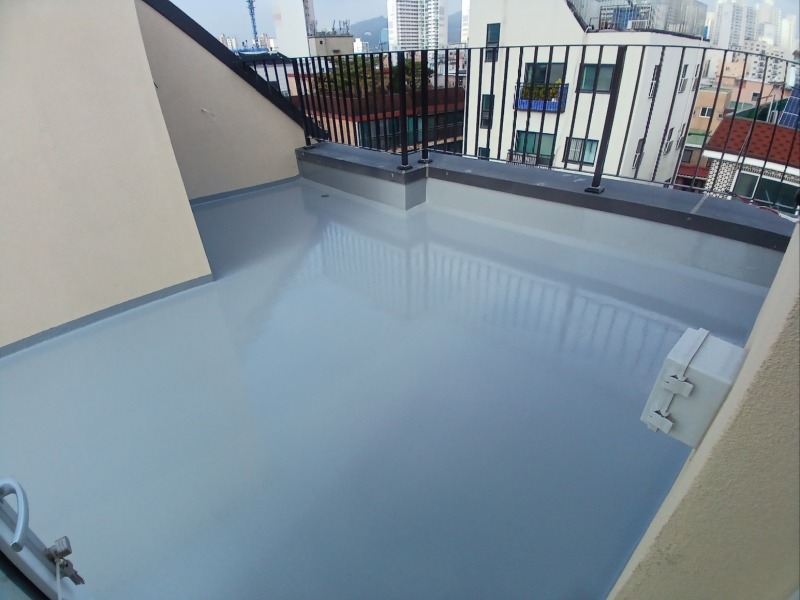

- 외부 지붕크랙/파라펫/조인트 방수
- 설비배관연결작업
- EL 가설비계 설치(건축주)
- 내장업체미팅 및 방화/현관문 실측
< 24.08.27 >

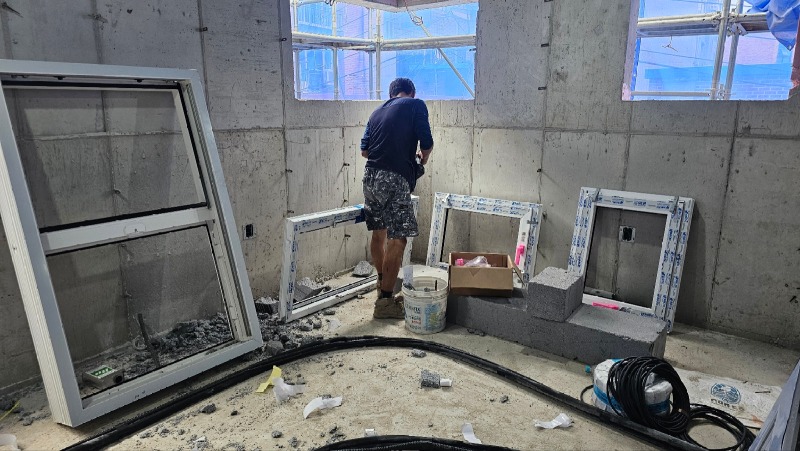

- PL창호 입고 및 설치(건축주)

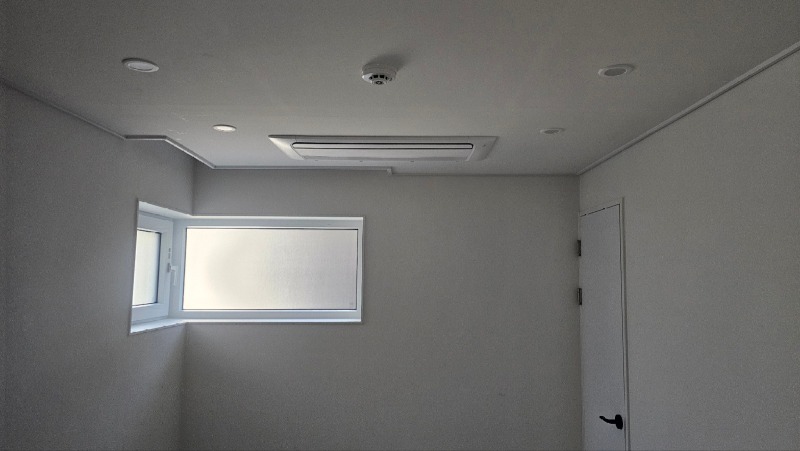

- 에어컨 배관 작업(건축주)
< 24.09.05 >

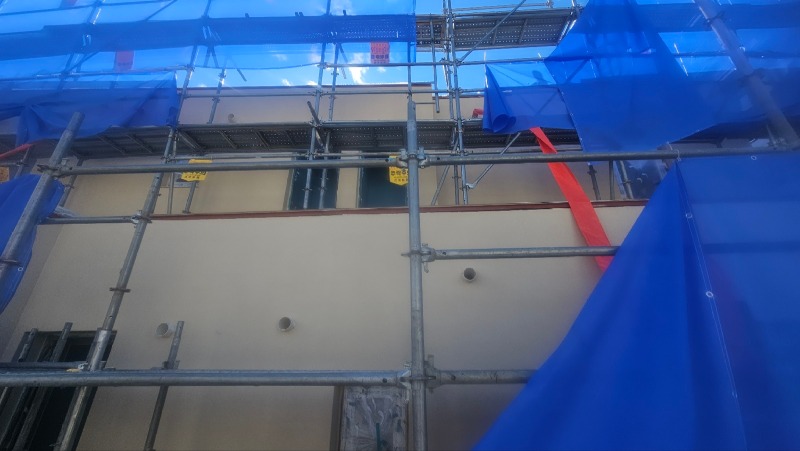

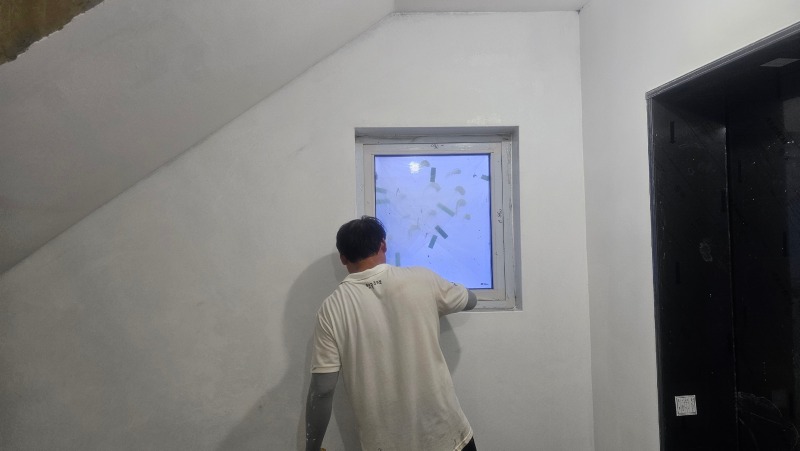

- 방화창호 입고 및 설치
- 외단열재 설치

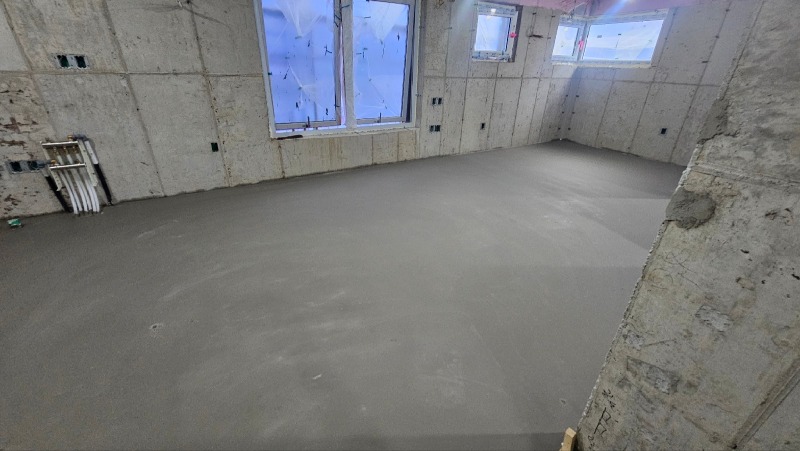

- 방통 먹메김 및 몰탈막이 설치
- 설비 급수연결작업
- 미장구간 퍼티/바탕 도장
- 현장청소 및 건자재 입고
< 24.09.10 >
- 방통 타설
- 외장 메쉬미장 작업
- 징크두겁하지 작업완료
- 공용계단실 미장작업/
PD실 조적작업
< 24.09.12 >
- 공용계단실 바탕 도장작업 완료
- 외부 난간대 실측 및 발주
< 24.09.22 >
- 누수 구간 점검(누수없음)
- 에어컨 배관 타공면 우레탄 폼 충진
< 24.09.30 >
- 현장청소 및 폐기물 반출
- 내장목공사
- 도시가스 배관작업
< 24.10.05 >
- 내장목공사
- 습식구간 액체방수
- 건축주 미팅: 시공현황 확인 및
가구업체 미팅/실측(건축주)
< 24.10.11 >
- 외부 난간대 설치 완료 및
계단실/내부 난간대 실측

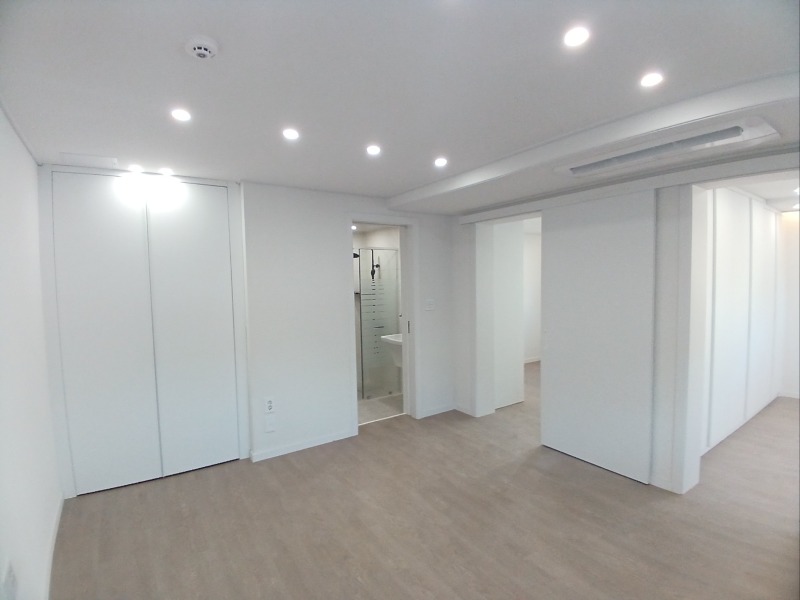

- 내장목공사 완료
- 현장청소 및 정리
< 24.10.15 >

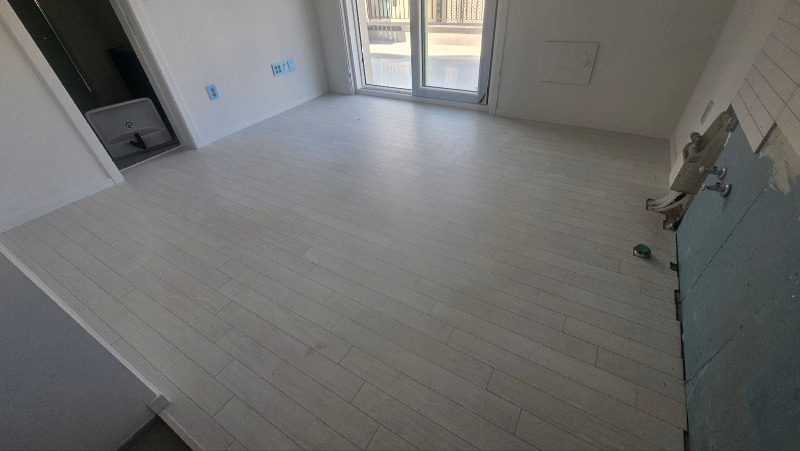

- 타일 시공
- 전기 석고따기/분전함 작업

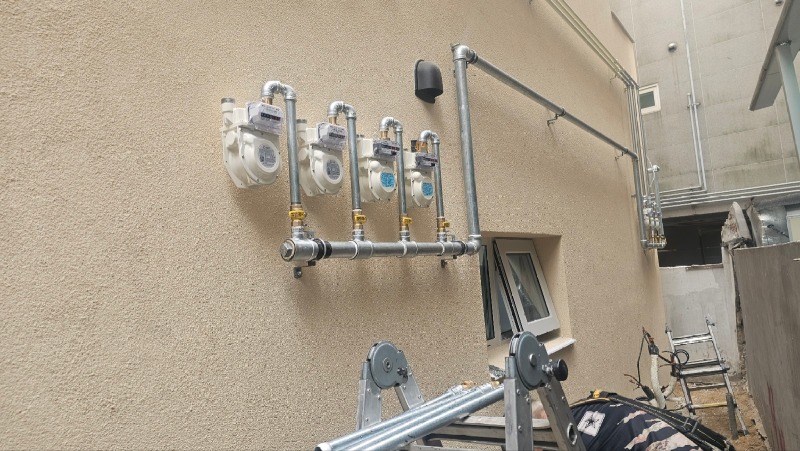

- 도시가스 배관 및
계량기 설치(건축주)
< 24.10.23 >

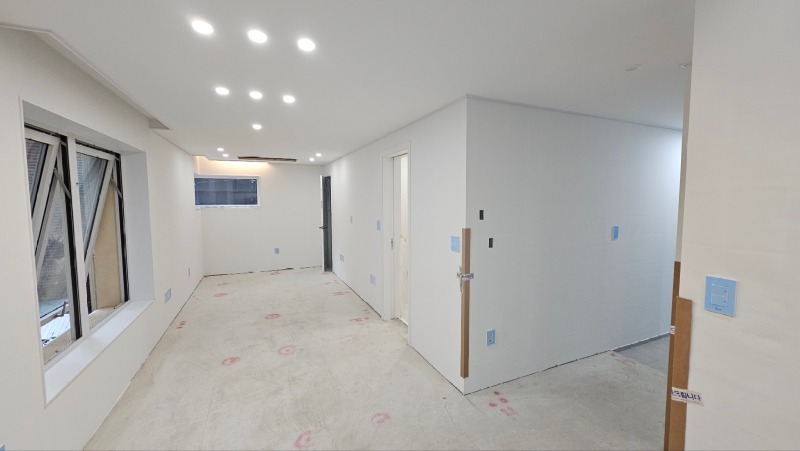

- 도배 시공 완료
- 전기 등기구 설치
- 소방 완강기 설치 및 통신함
-작업/안테나 설치(건축주)
- 보일러실,계단실 퍼티 작업/
우레탄 방수구간 바닥 정리
< 24.10.23 >
- 전기 등기구 설치
- 통신/소방설비 입고 및
설치(건축주)

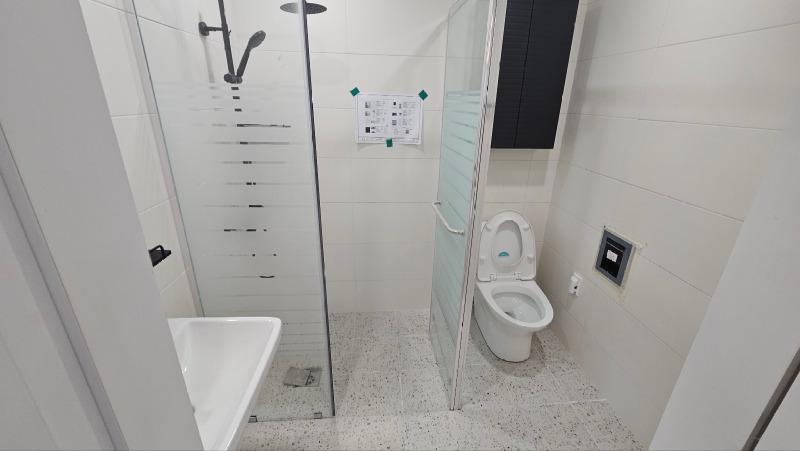

- 설비 도기류 설치
- 건축주 미팅:시공현황 확인
및 부대토목공사 협의
<24.10.28>

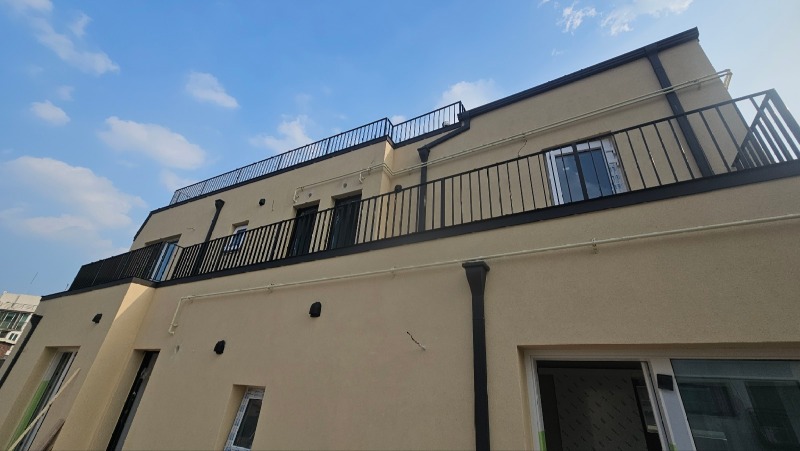

- 공용계단/내부 난간대 설치 완료
- 베란다 노출 우레탄 상도 완료
- 계단실 광택스 걸레받이 시공 완료
- 보일러실/다용도실 도장 완료
- 상수도구간 도로복구(건축주)
< 24.11.09 >
- 강마루 및 걸레받이 시공
- 건축주 미팅
< 24.11.12 >
- 설비 도기류 설치
- 타일 잔손보기
< 24.11.18 >

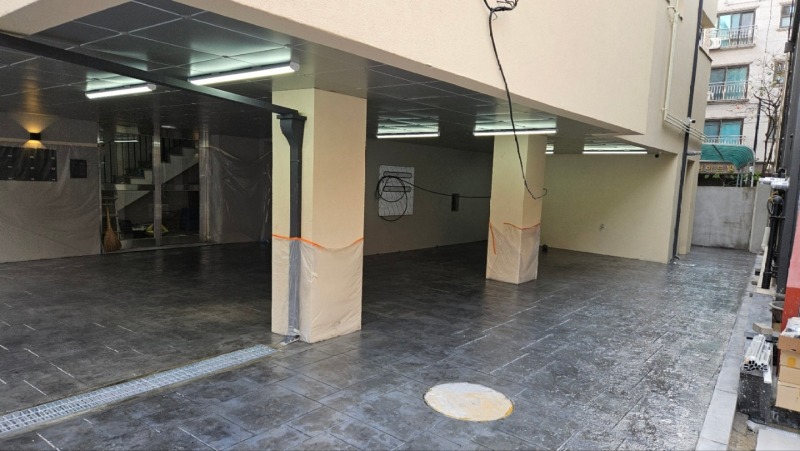

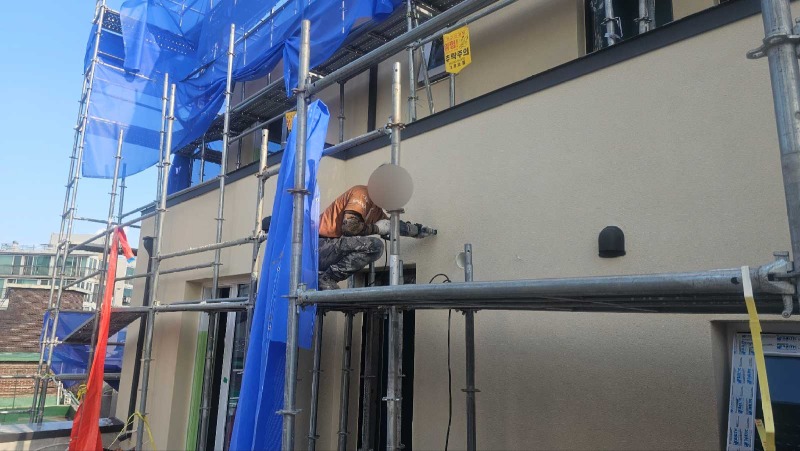

- 외부 부대토목 공사(건축주)

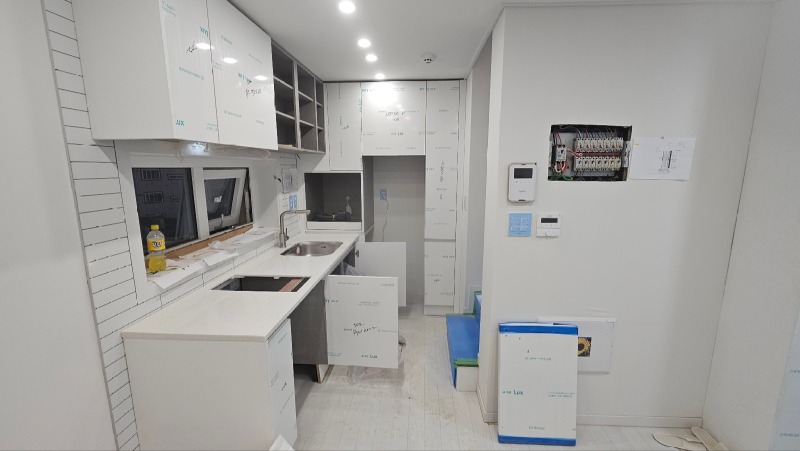

- 가구 설치(건축주)
< 24.11.25 >
- 마감 실리콘 작업 중

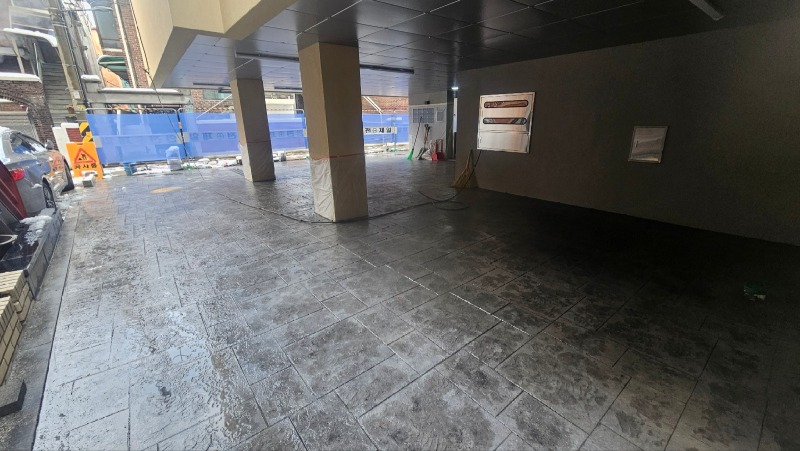

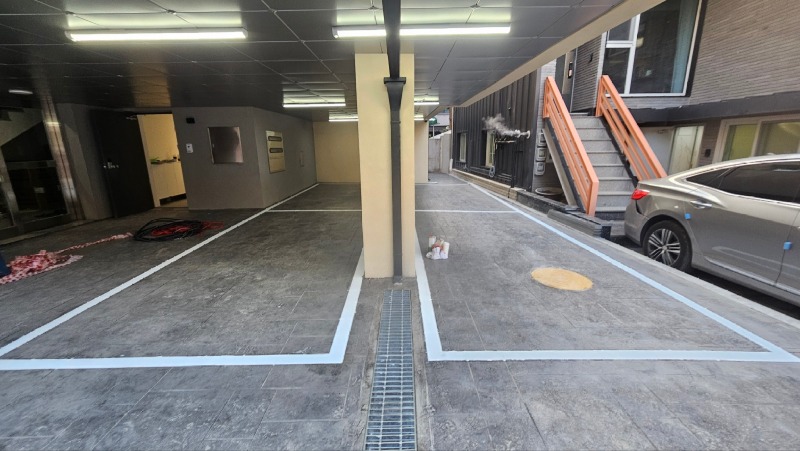

- 무늬콘 주차장 코팅
< 24.11.28 >
- 설비 각방 제어기 설치,
각세대 양수기함 설치
- 현장청소
< 24.12.07 >
- 내장 잔손보기
- 인접세대 민원처리
- 주차장 라인 도장
- 도로명 표지판 설치(건축주)
- 건축주 미팅: 준공관련 협의
< 25.02.04 >
- 준공 보완사항 조치
