한글주택의 건축현장을 투명하게 공개합니다.
경기남부
화성시7

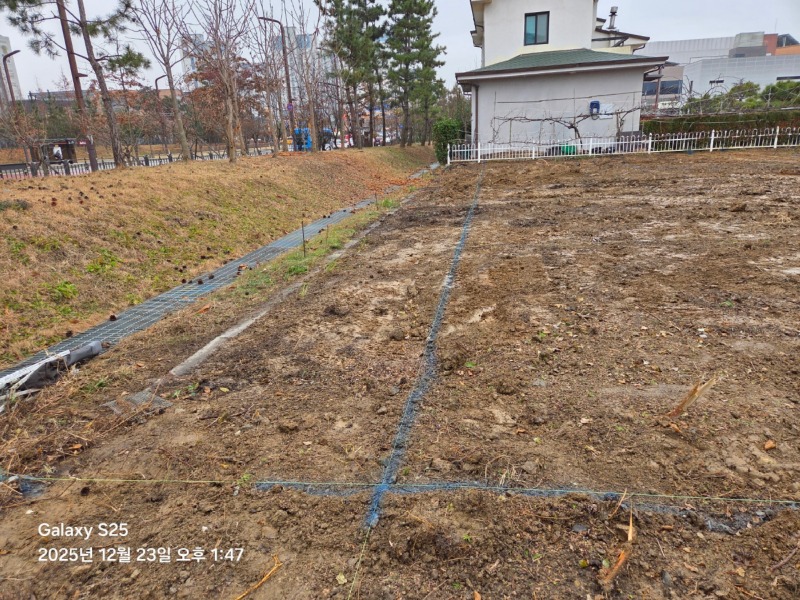

<25.11.08>
-건축허가표지판 설치
<25.12.23>
-규준틀 설치
-건축주직영 전기, 통신맨혼인입
-부지정리

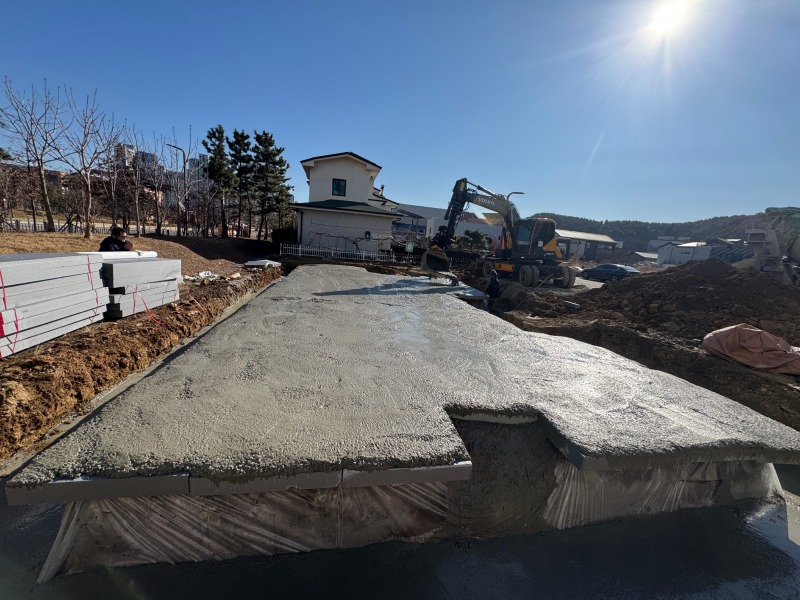

<25.12.30>
-터파기 및 잡석다짐
-버림타설
-기초 결로방지 단열재 취부
-건축감리
-기술안전지도 미팅
<26.01.17>
-건축감리 기초철근검축
-거푸집 보강작업

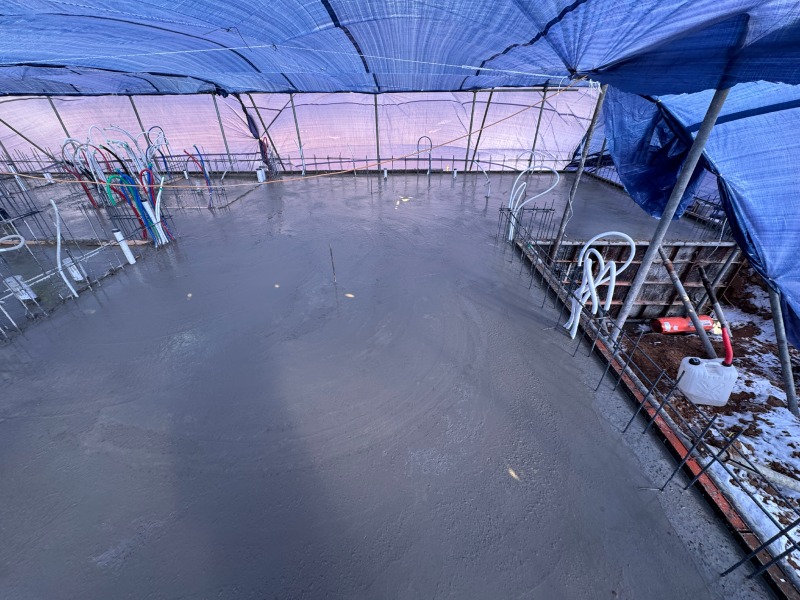

<26.01.19>
-기초 콘크리트 타설

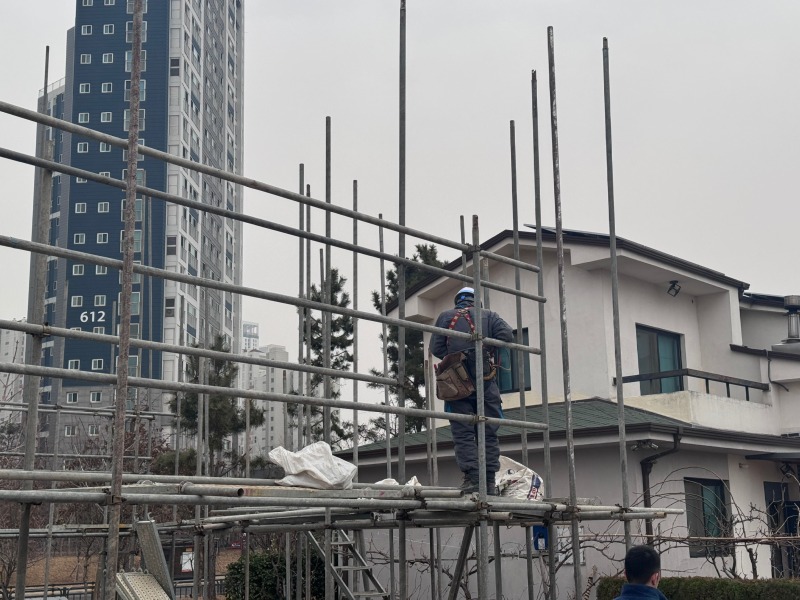

<26.02.22>
-외부비계조립 및 수평목 제작
<26.02.26>

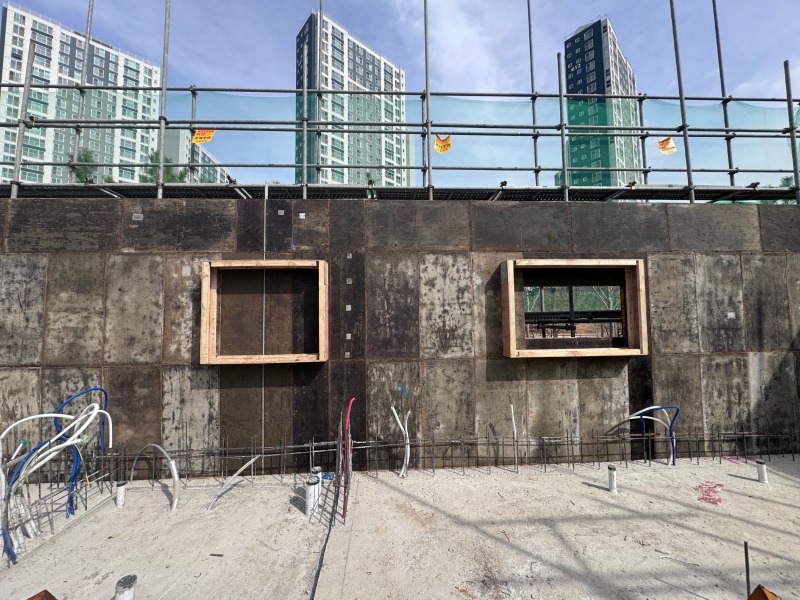

-벽체 거푸집조립 및 보강
-개구부 가틀취부
-철근반입

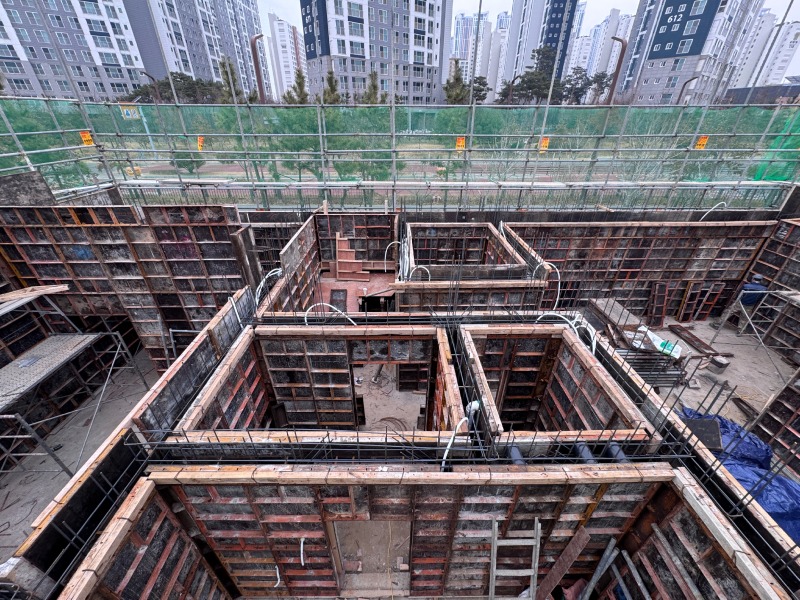

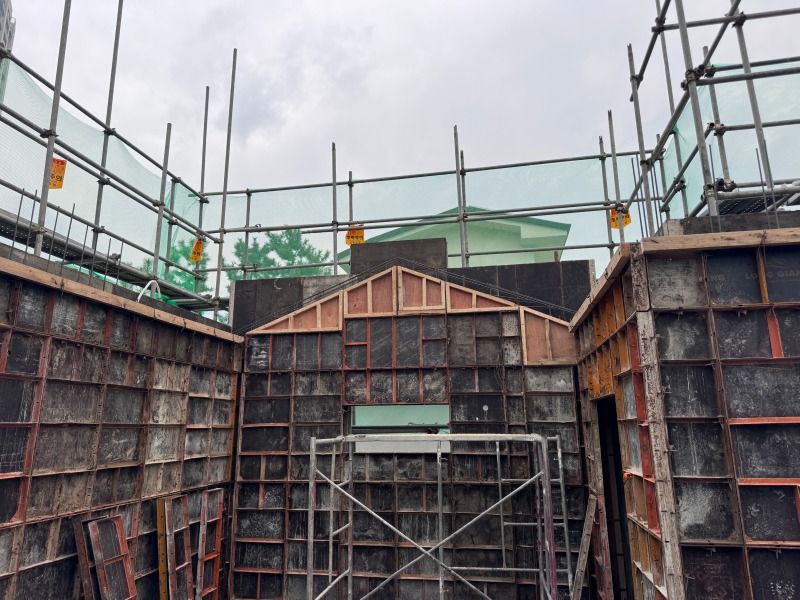

<26.03.05>
-1층 내벽거푸집 조립 및 2층 수평목 설치

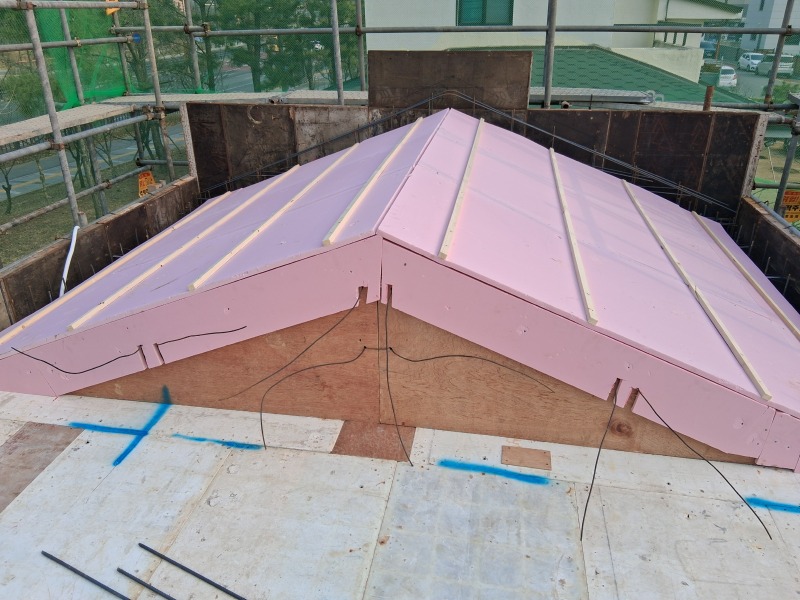

<26.03.09>
-단열재반입
-슬라브 단열재 취부 및 거푸집 보강
<26.03.11>
-건축감리 현장 철근검측
-거푸집 조립완료
-전기배관작업완료
-욕실 스리브 작업
<26.03.19>
-2층 벽체철근배근 및 검축
-설비배관작업
<26.03.24>
-2층 내벽거푸집 조립 및 지붕거푸집조립

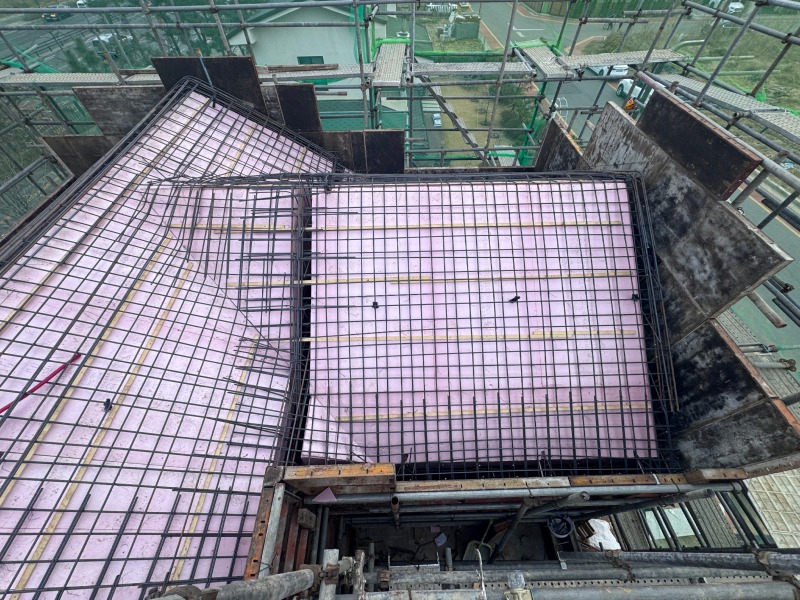

<26.03.30>
-거푸집보강
-감리철근검측 완료(이상없음)
-지붕층 전기배관작업
<26.03.31>
-지붕층 콘타설(48루베+물차2루베)
-경사지붕 재물누름미장

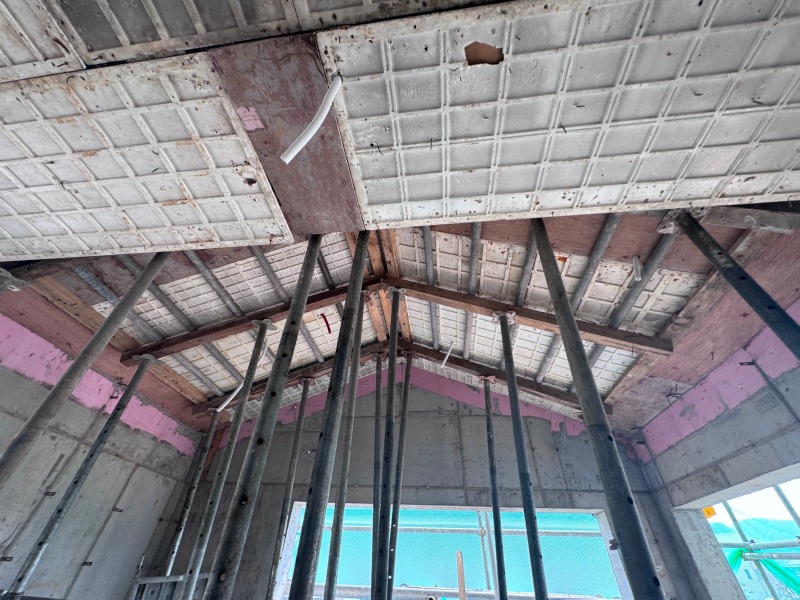

<26.04.03>
-경사지붕 슬래브 양생

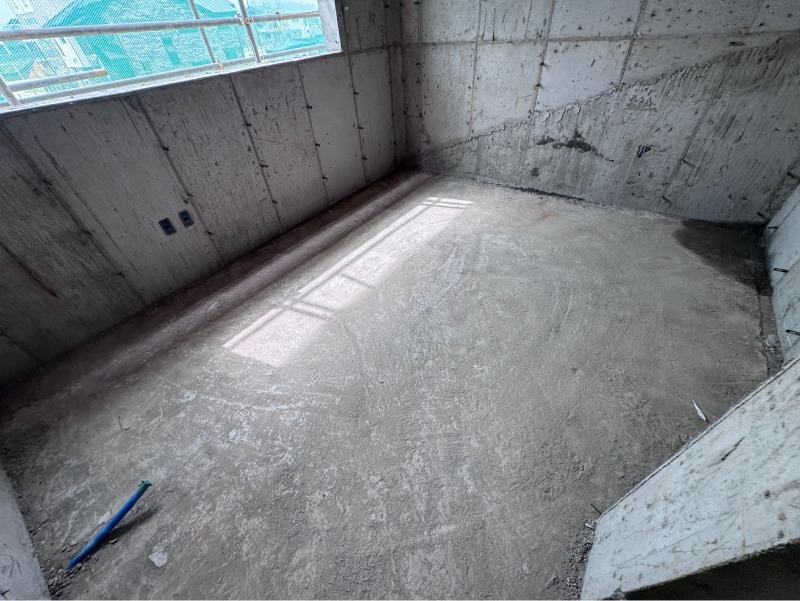

<26.04.11>
-현장정리 및 청소
<26.04.16>
-1층 플랫타이 제거 및 코킹작업
-경사지붕 노리비끼방수 작업
-조인트구간 방수작업

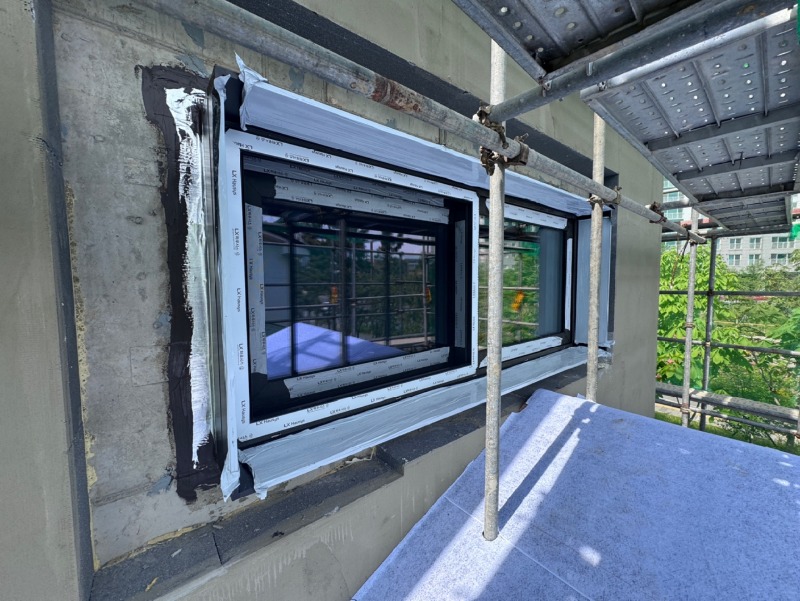

<26.04.23>
-2층 벽체 단열재취부
-베랑다 원샷탄 도막방수
-전기입선 작업완료
<26.04.27>
-징크 합수합판
-시트작업
-창호설치완료
<26.05.02>
-담수테스트 종료(누수없음확인)

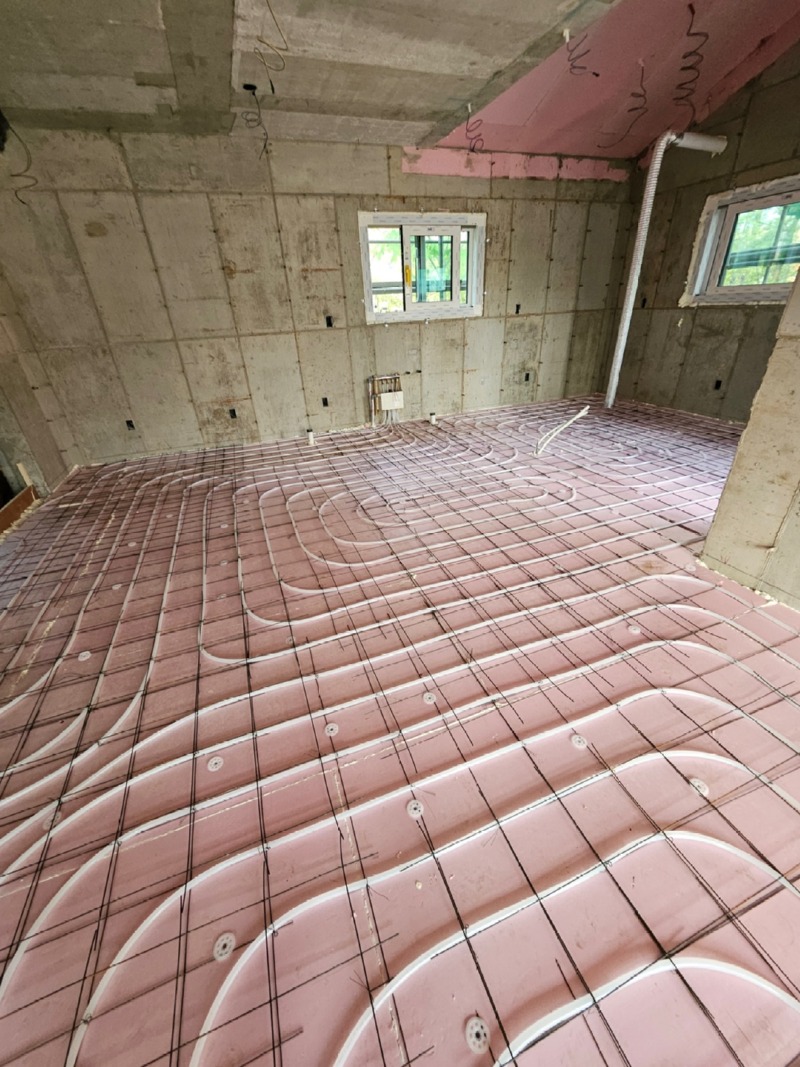

-난방엑셀배관 설치
-와이어메쉬 체결완료

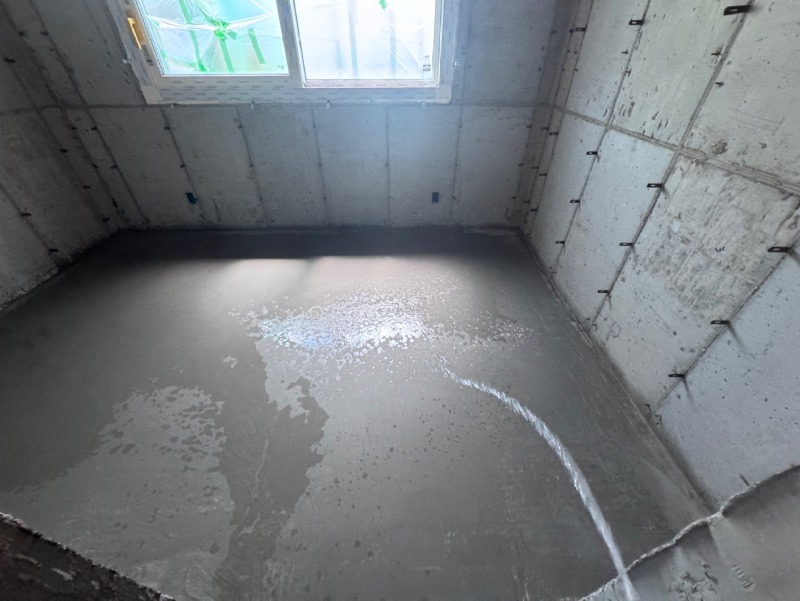

<26.05.05>
-타설면 물축임
-습윤보양 비닐작업
<26.05.09>
-롱브릭타일 시공 및 줄눈 작업

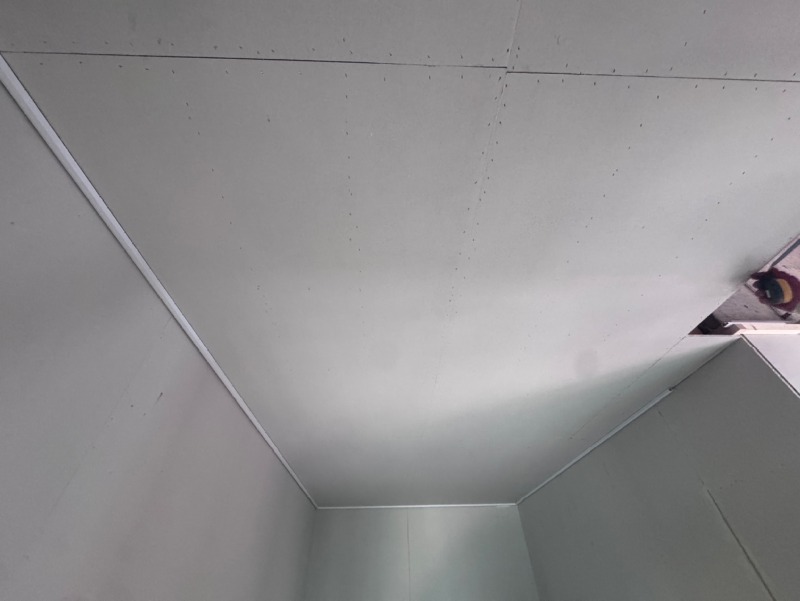

<26.05.14>
-내장목공작업
-포켓도어 작업 및 2층 목공하지작업 및 커텐박스
-마이너스 몰딩취부
-외벽 롱브릭 작업완료
<26.05.18>
-내장목공작업
-2층 정크작업
